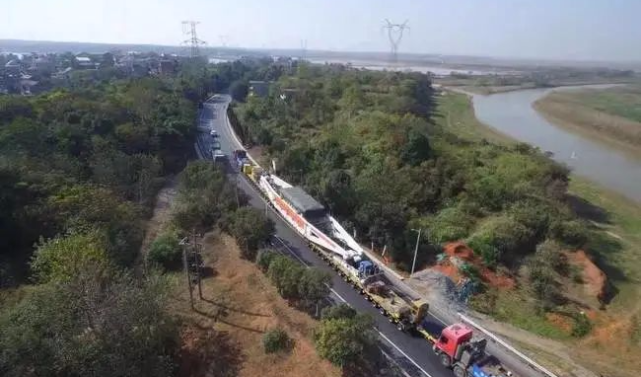

11月10日,南昌±800千伏换流站首台换流变,从进贤县三里乡临时存放场地运往特高压南昌换流站。(涂赛龙、周洁雯摄)
11月10日,国网江西省电力有限公司南昌换流站换流变正式启动运输。这次运输,是将总计28台中已经运抵南昌的12台换流变从进贤县三里乡临时存放场地,逐台运输至雅中-江西±800千伏特高压直流南昌换流站。此举意味着江西省首个特高压工程已正式进入设备安装阶段。
此前,来自保定天威保变电气股份有限公司的12台低端换流变,自8月28日起至10月13日,共分四个批次,陆续从哈电集团(秦皇岛)重型装备有限公司出海口基地重件码头装船,沿海路进入长江,再转入鄱阳湖,最终到达进贤县三里乡海兴卵石场临时装卸平台,并顺利卸船转运至指定临时存放场地。
三里乡临时存放场地距南昌换流站全程约110千米,全程横穿进贤县4个乡镇,以及东乡城区,运输路线90%以上为国道、省道,运输交通压力巨大。此前,国网江西电力对沿线全部桥梁进行了加固处理,对多处道路进行了改造,并对沿线低挂的广告牌、灯杆等进行了全面清理,确保大件运输车辆不受阻碍。此次大件运输时间为2天,卸车就位作业时间为2天,分为桥式大件车组解体拆分、换流变卸车等,卸车后即进行附件安装及换流变就位等工作。
据了解,目前特高压直流输电工程如期进行,南昌换流站场平工程完成100%,桩基工程完成100%,土建工程完成75%,全站构架吊装完成100%。江西段线路塔基开挖完成641基,占比100%;基础浇制完成641基,占比100%;组塔完成631基,占比98.4%;架线完成203千米,占比63.4%。
cpem全国电力设备管理网 © 2016 凯发k8国际娱乐官网入口的版权所有 icp备案号:
"));
