多次出问题的海上风电项目!最新进展来了-凯发官网首页

2022-09-16分类:智慧风电 / 智慧风电来源:龙船风电网
凯发官网首页-凯发k8国际娱乐官网入口

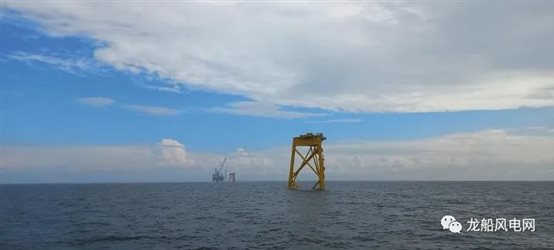

van oord已经为法国saint-brieuc凯发官网首页-凯发k8国际娱乐官网入口安装了24个导管架基础,总共需安装62个。导管架安装工作于7月1日开始,几周后,首批4台风电机组完成吊装。

同时,van oord的“aeolus”号继续在剩余的基础位置进行预桩作业。到目前为止,近一半的凯发官网首页-凯发k8国际娱乐官网入口基础已经完成了钻孔,这项工作预计将持续到2023年。


英国 kent 公司正在为负责提供凯发官网首页-凯发k8国际娱乐官网入口的基础和详细设计、制造和安装支持。凯发官网首页-凯发k8国际娱乐官网入口由navantia-windar财团负责,首批基础于6月份交付。

据了解,该风电场于去年5月正式开工,第一阶段建设于同年10月完成。在建设过程中,遭遇了几次挫折,今年3月份才逐渐正式恢复作业。

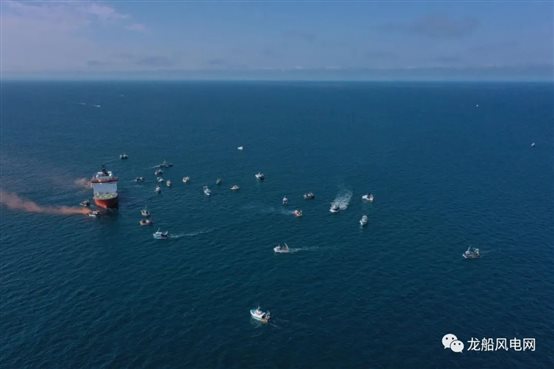

去年6月份,“aeolus”在saint-brieuc海上风电场作业时被几艘法国渔船包围,迫使该船的船长决定停止工作,暂时离开现场,以缓解现场的紧张局势并保护船员的安全。



同月,由于“aeolus”设备的可生物降解液压油泄漏,saint-brieuc的基础安装工作也被迫暂停。而在去年8月份,该项目的钻井设备再次发生故障。

并且,在该风电场的第一阶段建设过程中,渔民一直通过直接对抗的方式来反对风电场的建造。去年5月,渔船还试图包围现场的一艘勘探船。

saint-brieuc海上风电场位于法国西北海岸16公里处的英吉利海峡的圣布里厄湾。装机容量为496兆瓦,计划安装62台西门子歌美飒8兆瓦海上风机。该项目由iberdrola的全资子公司ailes marines开发。一旦在2023年投入运营,该海上风电场预计将产生足够的清洁能源供835000人使用。

分享到:
