传统配电自动化终端接入主站,需要录入点表、图模、加密证书等要素,主要是通过线下文档收集,包括设备的基础台帐、ip、遥信、遥测、遥控等点表逐表进行填写,再汇集图模、加密证书以邮件等方式传递审核。该模式各个要素零散、工作环节分离、审核不直观可控、校验工作量大、工作效率低下,存在数据丢失、存档管理困难等问题。所以传统方式费时费力,不利于配电终端的大量部署接入。
二、具体措施
01、整体情况
为满足智能配电网发展、运行的需求,绵阳公司建设了“配电网智能决策系统平台”,并依托该平台开展配电网监控信息的编制、审核、调试、验收、校核等业务优化操作流程,有效减轻各部门、各专业人员工作量,缩短设备停电时间,提升优质服务水平,形成以“配电网智能决策系统平台”平台为基础的配电网监控信息管理体系。
02、实施步骤
为满足智能配电网发展、运行的需求,绵阳公司建设了“配电网智能决策系统平台”,并依托该平台开展配电网监控信息的编制、审核、调试、验收、校核等业务优化操作流程,有效减轻各部门、各专业人员工作量,缩短设备停电时间,提升优质服务水平,形成以“配电网智能决策系统平台”平台为基础的配电网监控信息管理体系。

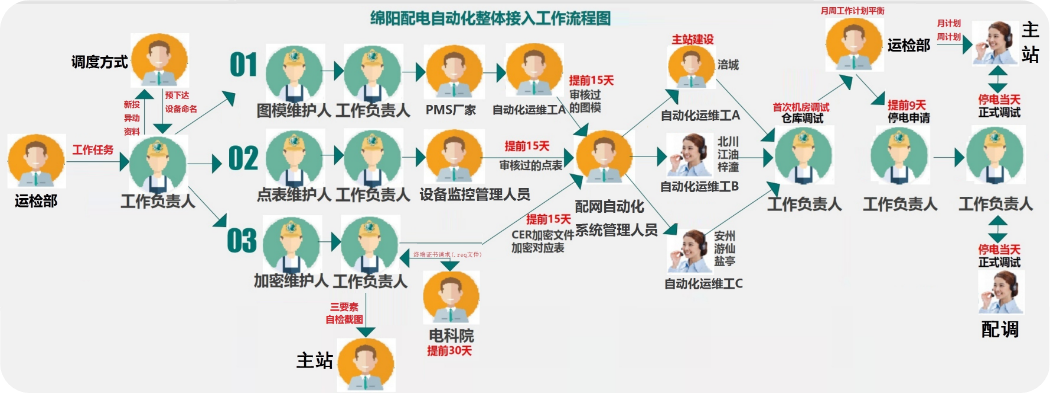

制定《国网绵阳供电公司配网设备新投异动管理工作要求》、梳理《绵阳配电自动化整体接入工作流程》,规范终端接入流程,提高一线员工终端调试接入业务主站系统技术水平,面对一线人员终端操作难、运维难以及调试接入业务主站系统进度较慢的情况,运检部积极对接现场需求,调研现场实际遇到的问题,组织县公司技术人员共同从前期准备、到货检测、现场安装、系统查阅、运维注意事项以及常见问题处理等方面梳理各环节工作要点,细化到每一步操作方法及注意事项,并对常见接入问题总结归纳,可以达到作业人员即查即用的效果。现绵阳配电自动化整体接入工作流程见下图:
图1 工作流程
组建专家团队深入配电班组调研配电终端接入业务需求,研发“配电网智能决策系统”,分阶段有序推进平台的研发建设试点工作,在方案制定、流程规范、资源调配等各个方面,精心组织,积极发挥主导作用,定期召开工作协调会,确保平台建设工作有序推进。

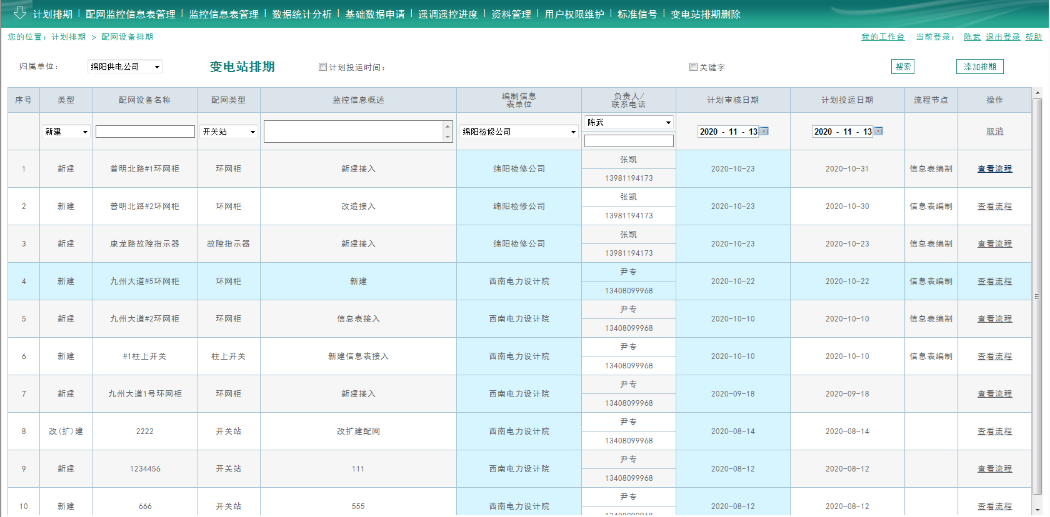

平台现已具备“发起新建(改、扩建)排期、配电网设备信息维护、配电网监设备控信息表生成、配网设备参数配置、各专业审核、仓库调试(站端调试)、主站调试归档”等功能,实现了配电终端点表、图模、加密证书等要素快速录入、审核和归档的实用能力。
图2 平台界面
专家团队通过线上、线下方式,对配电班组人员开展操作技能、平台应用等培训,指导将“配电网智能决策系统”业务开展纳入日常管控,提升配电运检人员运用平台有效接入工作能力。
三、工作成效
一是推动运维能力切实提升。通过平台管理深化应用,细化建设运维各环节工作要点,梳理出每一步操作方法,运维人员依照作业手册的指导,即可快速掌握终端调试接入业务全流程和相关技术要点。推动公司配电运维管理更专业、范围更细化、分工更明确、职责更清晰、流程更顺畅、精力更集中、责任更到位。
二是推动建设效率切实提升。配电终端接入,在录入设备相关信息,只需要选择终端,系统自动适配数据库中信息点表模板,构建设备信息集合,实现一键生成配电终端信息点表,并同步集成图模和加密证书等关键要素,并支持批量修改,模板定制简单。同时形成了各个专业审查闭环,减少传统分发审核的难题,相比传统方法效率大大提高。
三是推动建设质量有效提升。完善配网终端接入全过程闭环管理体系,全面增强了各专业、各部门间的协同配合能力,提升了配电终端建设管控能力,促进了建设标准更加统一,建设效率更加高效,建设质量得到有效提升。
