线路“智慧大脑”!-凯发官网首页

2023-11-22分类:cpem推荐 / cpem推荐来源:南方电网报
凯发官网首页-凯发k8国际娱乐官网入口

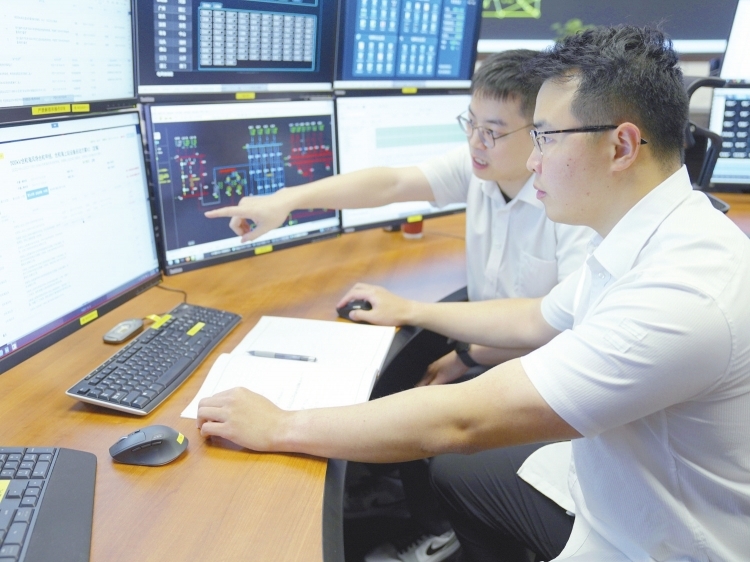

广东电网公司调控中心调度员在调度大厅执行启动方案并进行程序化下令。 赵雯 摄


11月1日,在广东电网目标网架工程粤东片区关键线路——500千伏盘陆甲乙线启动现场,没有以往此起彼伏的调度电话铃声,也没有变电运行人员东奔西走的忙碌身影。


  此时远在数百公里外的广东电网调度大厅,调控中心调度员轻点鼠标执行启动方案程序化下令,汕尾及揭阳地调自动接令并执行程序化顺控(顺序遥控)。3座500千伏变电站共计58把刀闸通过系统级安全校核后,按顺序自动遥控至合上状态,全过程耗时约53分钟,整体操作效率较传统现场操作提升70%以上。


  近些年,广东电网公司抓住数字化转型和生产组织模式优化契机,积极推进调度对电网设备“全面、独立、程序化控制”的调控一体化目标模式建设,持续推动电网运行提质增效。借助数字化、信息化手段实现“机器代人”,提高主网设备启动投产效率,广东电网公司正在向智慧调度迈进。


系统互联顺控,为基层减负增效

伴随调控一体化目标模式建设不断深入,大量传统现场操作项目已纳入调度遥控操作范围,并实现调度逐项令操作票的“一键顺控”。然而,受限于启动方案术语类型多、方式调整复杂,一二次操作强耦合等特点,变电站启动方案迟迟未纳入调度程序化遥控操作范围,仍采用电话下令至现场的模式,大大制约了操作效率及安全性。


  “设备启动操作项多,少则数十步、多则数百步,且往往涉及多个变电站方式调整,需要大量人员到现场配合、等待,一待就是好几天。”广东电网公司惠州供电局220千伏秋长变电站值班员麦晓妨道出了变电站启动工作的酸甜苦辣。


  如何给运行人员做“减法”,给系统安全稳定运行做“加法”?为了解决这个问题,广东电网调控中心组织惠州、江门等供电局开展启动方案程序化顺控首批试点工作。


  调查研究发现,以往启动方案存在电压等级缺失、操作内容与备注内容杂糅等问题,无法通过校核并发送遥控,不利于程序化执行。摸清实际情况后,调控中心一方面组织调度运行、方式策划、启动并网等专业规范启动方案操作术语,以“严、细、实”的工作作风狠抓启动方案审核过程,从源头强化方案规范性。另一方面,通过调度自动化系统及调度指挥控制系统的互联互通,实现一键式全过程自动下令自动校核、自动遥控。经过反复攻关调试,启动方案程序化顺控功能先后在惠州、江门、中山等首批试点供电局完成试点应用。


  仅让运行人员“一次都不跑”还不够,中山供电局在110千伏灯王变电站启动过程中,由二次智能运维班远程修改定值和投退保护软压板,在调控员的统一指挥下,实现一二次设备远方程序化启动,让继保人员也从启动中解放出来。启动方案程序化顺控功能上线后,解决了现场人员等待时间长、操作量饱和等问题,节约大量时间、人力、物力,有效助力基层减负增效。


省地协同防误,技防替代人防

“现在执行启动方案第九大项第10小项。”此前,地调调度员在调度指挥系统上接收中调指令后,还需用手稿记录下令人、下令时间,再电话转令至现场,不但增加了工作量,程序化操作等新技术更是无法应用。“系统中无法形成省—地—现场三级闭锁关系,存在误操作风险。”调控中心黎可介绍,在调度指挥系统上建设省地协同的启动方案顺控功能,有助于防范人为误操作风险,提高启动操作效率。


  广东电网公司组织调度技术骨干和创新技术人才,成立启动方案功能建设攻坚小组,攻克了系统级、设备级多重安全防误校核等难题,在南方电网范围内率先实现省地协同启动方案顺控功能,执行全过程实现网级拓扑防误和系统潮流校核,调度程序化操作不仅“快”,还“准”。将现场人员从启动操作中解放出来,以技防代替人防,可显著降低人为误操作风险。


  接下来,广东电网公司将进一步推动省地协同启动方案程序化顺控功能,积极探索调度智能化技术在生产运行中有效落地。
